Schrijf je in voor onze dagelijkse nieuwsbrief om al het laatste nieuws direct per e-mail te ontvangen!

Inschrijven Ik ben al ingeschreven

U maakt gebruik van software die onze advertenties blokkeert (adblocker).

Omdat wij het nieuws gratis aanbieden zijn wij afhankelijk van banner-inkomsten. Schakel dus uw adblocker uit en herlaad de pagina om deze site te blijven gebruiken.
Bedankt!

Klik hier voor een uitleg over het uitzetten van uw adblocker.

Meld je nu aan voor onze dagelijkse nieuwsbrief en blijf up-to-date met al het laatste nieuws!

Abonneren Ik ben al ingeschreven

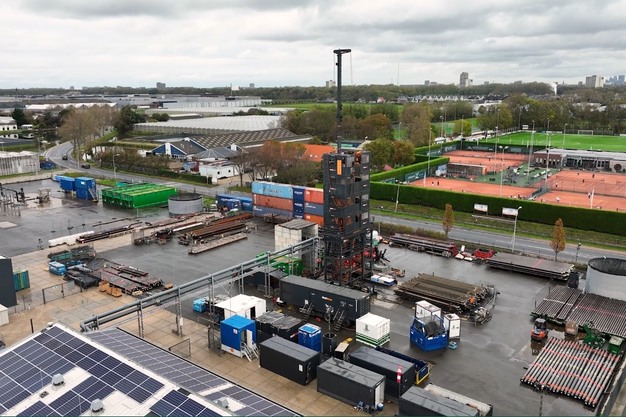

Herstelwerkzaamheden Aardwarmte Vogelaer 1 voltooid

De herstelwerkzaamheden bij Aardwarmte Vogelaer 1 zijn eind oktober voltooid. In de productieput is een nieuwe binnenbuis van hoogwaardiger materiaal aangebracht. "Het was een intensief project van een maand waarbij we ook te maken hadden met storm en regen waardoor de werkzaamheden een aantal keren moesten worden stilgelegd", zo valt in een update van Aardwarmte Vogelaer te lezen.

Na afloop van de werkzaamheden is de boortoren van Well Gear verplaatst naar de Van Ockenburchlaan in Honselersdijk om daar voor drie weken ingezet te worden om tot een goede afsluiting van de productieput van het project Green Well Westland te komen. Green Well Westland was het eerste aardwarmteproject in Westland, gestart in 2012. Het project kreeg met de nodige uitdagingen te maken. Aardwarmte Vogelaer nam het project in 2022 over. De telers aan de Ockenburchlaan krijgen inmiddels aardwarmte vanuit de bron aan de Vogelaer.

"Dankzij een optimale samenwerking met alle betrokken partijen zijn de werkzaamheden succesvol verlopen," aldus Aardwarmte Vogelaer.

© Aardwarmte Vogelaer

Bron: Aardwarmte Vogelaer
